我们通过BOM,可以计算出生产计划的物料需求。
但是这个需求并一定是当前需要采购的物料,因为存在这几种情况:
1、物料存在库存,库存充足的物料根本不需要采购;
2、存在已经采购,但是还没有到货入库的物料,库存应该包括这部分在途物料,继续采购可能导致增加库存,该做的应该是跟踪这些采购订单;
3、存在生产计划已经排产了,有了领料需求,而且实际已经部分领料了,这就需要去掉已领用的数量才是计划的实际需求数;

所以,在《智优库存管理软件》中实际需采购的物料应该是:

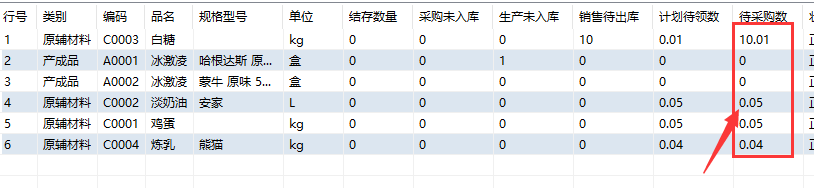

待采购数=计划待领数-当前库存数量-采购未入库(在途物料)数量-生产未入库数+销售待出库数

实际需要采购物料

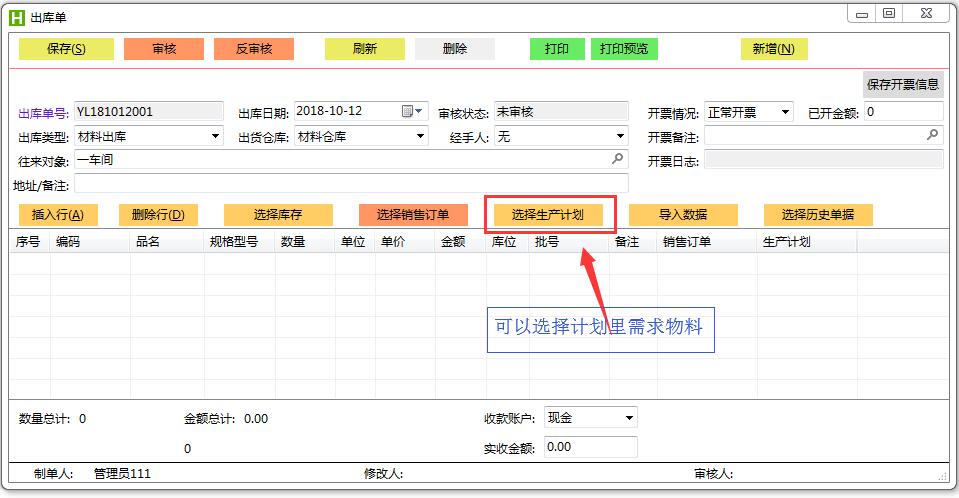

4、为了能够获取排产未领料数量,就需要每次领料时候关联生产计划;
